Подъем деревянного дома

Когда возникает необходимость

Чаще всего поднять деревянный дом надо, когда возникают проблемы с фундаментом. У наших городах и селах еще очень много домов, которые построены 40-50 лет назад. В то время мало кто в частном строительстве строго придерживался строительных норм. Строили так как умели, из того, что было. Потому фундаменты тех лет постепенно разрушаются, дома перекашивает. Вот и возникает необходимость поднять деревянный дом чтобы заменить или отреставрировать фундамент.

Но проблемы с фундаментом бывают не только у старых домов. Ошибки при строительстве есть и у недавно возведенных домов:

  • недостаточное заглубление ленточного фундамента, из-за чего во время пучения фундамент покрывается трещинами;
  • недостаточная гидроизоляция, что приводит к сырости в доме;
  • низкий цоколь, и в доме из-за этого холодно и невозможно провести утепление, так как очень низкий подпол не дает возможности проводить какие-либо работы.

Ошибок еще много, но это — самые распространенные. Во всех случаях требуется ремонт, Модернизация или замена фундамента, а это означает, что дом надо поднять.

Поднимают деревянный дом чаще всего чтобы провести реконструкцию или замену фундамента

Вторая частая причина, по которой требуется поднять деревянный дом — сгнили первые венцы сруба. Результат тот же: дом оседает и чем дальше, тем больше. Гниль ведь продолжает распространяться. Потому сруб поднимают, после чего удаляют старые сгнившие венцы, заменяя их новыми. По-другому ремонт сруба провести не удается.

И третья причина — необходимость переноса здания. Эта ситуация встречается не так часто, но тоже бывает. Иногда для постройки строения выбран неудачный участок, тогда ставят в другом месте новый фундамент и перетаскивают дом. Но его сначала надо поднять, потом установить катки — специальные с роликами или обрезки труб — а потом транспортировать куда-то. Иногда принимается решение о переносе дома из-за проблем с фундаментом. Но при этом нет желания жить в доме который стоит на «куриных ножках» все время ремонта.

Этап подъема дома, или работа с домкратом

Перед тем как выполнять подъем дома своими руками, очень важно подготовить участки, на которые будут устанавливаться домкраты. На каждую горизонтальную площадку следует положить щиты, доски или другой материал

Опорную площадь желательно сделать максимально большой. От пятачка домкрата до нижнего венца жилища укладывается стальная пластина (которую можно заменить уголком подходящего размера). Это позволит избежать повреждения бревна о пятачок. Далее попробуйте выполнить подъем, который будет пробным. В случае если при этом произошел сдвиг (от вертикали) домкратов, опорная площадка поправляется под устройство (домкрат).

Поднять дом следует так, чтобы высота составляла от 30 до 40 мм. Для подъема домов, как правило, применяют сразу два домкрата. В процессе работы должны принимать участие как минимум 2 человека. Следующим действием будет укладка под дом подкладок, с помощью которых можно будет освободить домкраты. После этого выполняется подъем все той же стороны. Высота подъема дома на этот раз должна составлять около 80 мм. Далее следует выполнить установку подкладок под дом.

После того как подъем первой стороны дома выполнен, следует приступить к установке домкратов с противоположной стороны жилища. Последующие действия аналогичны предыдущим. Далее снова возвратитесь к правой стороне дома. Установив домкраты, опустите шторки, в противном случае инструмент может вывернуться из-под жилища. Уже знакомые вам действия повторяются в той же последовательности до того момента, пока подъем дома не будет осуществлен.

При подъеме домов очень важно учитывать следующие правила:

В случае если вы сомневаетесь в правильности установки домкрата, процесс подъема жилья стоит прекратить и поставить инструмент правильно.
Поднимая дом домкратом, ни в коем случае нельзя подлезать под жилье. Также это касается рук и ног, вне зависимости от того, насколько надежными могут казаться временные подкладки

С особой осторожностью следует выполнять работу, если поднять дом вам предстоит после того, как прошел дождь, поскольку временно установленные подставки могут неравномерно осесть.

Если при подъеме произошел сдвиг дома вбок, установите домкраты на ту сторону, которая оказалась более низкой.
При этом установка домкратов будет несколько отличаться, их положение должно быть не вертикальным, а наклонным. Наклон следует направить к желаемому положению, в котором должен находиться дом (угол должен быть равен приблизительно 60 градусам). С помощью домкратов необходимо подпереть венец жилища, для этого отлично подойдет прибитая к бревну упорная доска.

Таким образом, дом будет стоять более надежно и не начнет сползать дальше. Другие два домкрата применяются для того, чтобы поднять противоположную часть дома (на 30 мм). Подложите под бревна венца по отрезку от трубы, диаметр которой равен от ½ до ¾ дюйма. После того как поднять дом удалось, опустите его на заранее подготовленные катки. Следующие ваши действия (с помощью выставленных под наклоном домкратов) должны быть направлены на то, чтобы выполнить не только подъем дома, но и его горизонтальное перемещение.

В том случае если поднять дом удалось, но при этом по горизонтали его переместить не получается, выполните установку домкратов под меньшим углом (между осью инструмента и грунтом от 45 до 60 градусов).

Работать домкратами следует не торопясь, выполняя по несколько качков поочередно каждым инструментом. В противном случае (при длительной работе лишь с одним из выставленных под дом инструментов) жилье может постепенно сползти и закрутиться вокруг столба, установленного на фундаменте. Поднимать дом необходимо строго в указанной последовательности.

  • Как поднять дом на домкратах?
  • Процесс поднятия деревянного дома на домкратах

При эксплуатации домов их конструкции со временем изнашиваются. В большей мере это касается именно деревянных домов из бруса, при возведении которых использовались материалы, не прошедшие специальную обработку. Несмотря на то что дерево является самым экологичным материалом, при нарушении технологии строительства его полезные качества могут снизиться.

В целях профилактики 1 раз в 15-20 лет необходимо производить замену или ремонт фундамента.

По истечении длительного времени нижний ряд деревянных брусьев под воздействием влаги может начать гнить, теряя свою несущую способность. Чтобы предотвратить разрушение дома, прогнившие брусья следует заменить новыми материалами, а для этого необходимо поднять всю конструкцию. Поэтому рассмотрим, как поднять деревянный дом своими силами.

Дополнительная информация

В большинстве случаев подъем дома необходим для того, чтобы заменить венцы. Если работы выполняются именно с этой целью, устанавливать домкраты лучше в проеме, вырезанном в нижнем венце. Самостоятельно подготавливая проем, имейте в виду, что в нем должен поместиться не только сам домкрат, но и подобранная вами временная опора (в качестве опоры возможно применение шпалы или деревянных брусьев).

Если операция с подъемом дома запланирована для того, чтобы получить увеличенную высоту фундамента, для выдалбливания проемов под домкраты лучше всего подойдет лента фундамента.

С целью равномерно распределить нагрузку под каждый из инструментов укладывается широкая доска. При этом не имеет значения, что является основанием для домкратов (бетон или грунт).

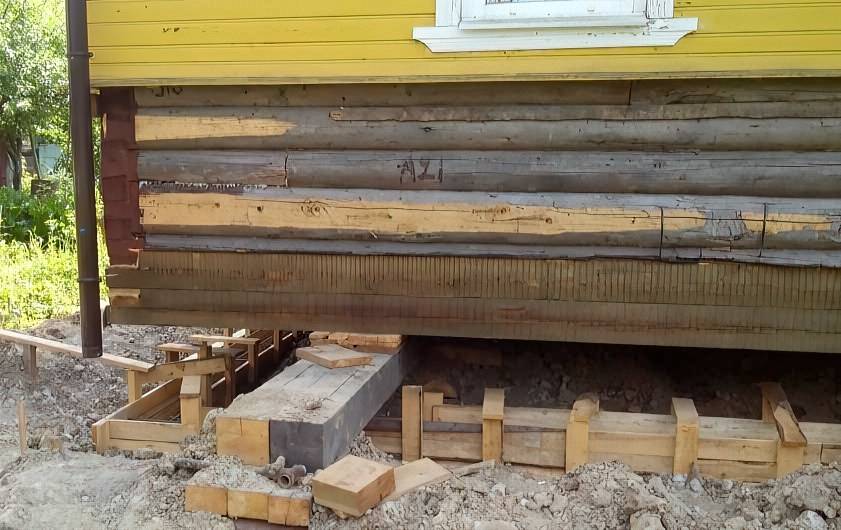

Подготовка к установке домкратов

Способ установки домкрата зависит от типа фундамента дома. На ленточных и плитных фундаментах приходится вырезать прямоугольное отверстие либо в фундаменте, либо в нижних венцах. На столбчатых или свайных фундаментах на землю укладывают прочные деревянные щиты, на которые устанавливают домкраты.

Оборудуя место для домкрата, необходимо подготовить ровную и прочную площадку, которая позволит инструменту выдержать вес стены, нередко достигающий 3–5 тонн. Также необходимо запастись как металлическими треугольными четырехлапыми проставками (подпорки, тумбочки) с возможностью регулировки по высоте (их можно приобрести в любом автомагазине), так и деревянными планками различной ширины и толщины. Желательно, чтобы ширина планок не была меньше 20 см, оптимально 40–50 сантиметров. Такие планки можно изготовить из досок толщиной 50, 25 и 10 мм, соединяя их с помощью перемычек такой же толщины в полдерева.

Если же вы собираетесь полностью заменить фундамент и ростверк под домом, то потребуются металлические швеллеры и уголки, чтобы из них сварить временную конструкцию, которая примет на себя вес дома, пока вы закончите все работы и новый фундамент обретет нужную крепость.

Места для домкратов выбирайте таким образом, чтобы расстояние от угла составляло 1–2 метра, а между домкратами было 3–4 метра. Для больших домов может потребоваться до 10 домкратов.

Какие сооружения можно поднимать

Для капитального ремонта поднимают только одноэтажные строения следующих типов: из деревянных брусьев; из оцилиндрованных и других брёвен; щитовые деревянные дома.

Сооружения из бруса или твёрдых пород древесины, например, лиственницы и дуба служат довольно долго. До сих пор встречаются дома дореволюционной постройки, а это свыше 100 лет, сохранившие свой практически первозданный вид.

Современные деревянные строения не столь прочные. Виной тому — качество строевого леса, который особенно стал подвержен различным болезням после начала «атомной эры» и проводимым испытаниям ядерных бомб.

В связи с этим сооружения из древесины необходимо каждые 15 — 20 лет подвергать тщательному осмотру для выявления признаков гнили и появление грибка, особенно часто этим страдают именно нижние венцы деревянных домов.

Процесс подъема дома своими руками пошагово

Работы зависят от массы и количества точек подъема. По минимуму достаточно использовать один домкрат для поднятия дома. Но это правило работает только для небольших построек. При использовании одного подъемника смещение углов по вертикали неравномерно. Поэтому отделка дома может прийти в негодность. Возможен перекос дверей, оконных рам.

Применение двух грузоподъемных механизмов позволяет синхронизировать поднятие строения с одной стороны и предотвратить серьезную деформацию.

Для синхронного поднятия стен используют не менее 4 устройств, а если стены длинные, то и больше. В таком случае гарантирована малая деформация здания. После работ оно не потребует серьезного ремонта.

Подготовка, отключение коммуникаций

Канализацию и водопровод рассоединяют, чтобы дом не разрушился

До начала работ по подъему необходимо отключить все коммуникации — электричество, водопровод, канализацию, интернет-кабели, газовое снабжение. Подземные коммуникации рассоединяются или разрезаются. Невыполнение этого условия может помешать подъему или вызвать разрушения здания.

При наличии печи в доме обеспечивается свободное движение трубы через перекрытия, крышу. Если ее фундамент автономен — этого достаточно. Если же котел расположен на полу здания, его необходимо отключить, убрать всю подводку, трубы. В настенном исполнении котел не помешает.

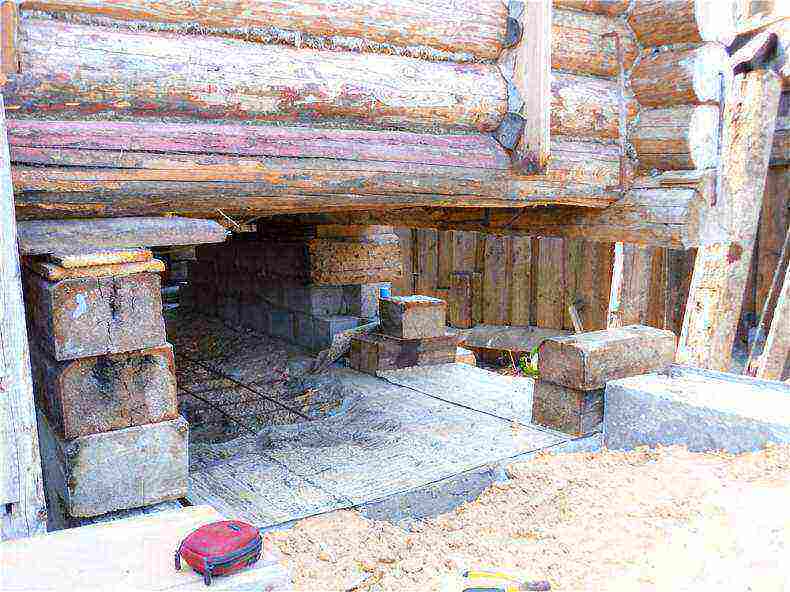

Установка домкрата

Способ установки зависит от типа фундамента. В плитных или ленточных вырезаются прямоугольные ниши для подкатки. Столбчатые или свайные требуют прокладок из деревянных щитов. Место установки должно быть гладким, ровным. На него устанавливается трехногая подставка для регулировки по высоте. Для подкладок потребуются деревянные пластины шириной не менее 20 см.

Правильность установки домкрата зависит от состояния сруба:

  1. Если нижние венцы прогнили, необходимо выпилить в них отверстия до целого бревна, в которое упрется головка подъемника.
  2. Если венец цел, для установки фундамента потребуется ниша в старом фундаменте. Под домкрат устанавливается металлическая пластина или кусок швеллера для распределения несущей нагрузки.

Технология подъема дома

Если стены длинные, количество домкратов увеличивают для равномерного подъема

Пошаговая методика поддомкрачивания включает в себя подготовительные работы и следующие операции:

  1. Определить количество домкратов, схему подъема.
  2. Разровнять, утрамбовать почву в местах установки подъемников.
  3. Под механизмом площадь опоры необходимо увеличить.
  4. Изготовить опорную плоскость в месте контакта домкрата с деревом. Прогнившее дерево выпилить до твердого покрытия. При замене нижних венцов необходимо запилиться выше заменяемых рядов.
  5. Подъем опор необходимо вести равномерно не более 2—4 см за цикл.
  6. По мере работы требуется установка фиксирующих прокладок, мощных упоров для предотвращения неконтролируемого срыва здания с домкратов.
  7. Контролировать постоянно положение дома, его горизонтальное, вертикальное перемещение.

При выполнении работ необходимо обратить внимание на следующие моменты:

  • При хлипкой конструкции здания обязательно ее укрепление толстыми досками.
  • Для предотвращения деформации оконные, дверные проемы укрепляются распорками.
  • Необходима проверка прочности дерева в местах установки штоков.
  • В местах контакта обязательно расположение стальных подпятников или толстых досок от 50 до 100 мм.

При использовании одного домкрата его местоположение меняют, а по углам подставляют камни или шлакоблоки

В зависимости от количества подъемников схема подъема поменяется:

  • При использовании одного домкрата он поочередно переставляется под углы здания с вертикальным перемещением точек не более 5 см. Это позволит избежать расшатывания конструкции, необратимых деформаций оконных, дверных проемов. Поднятый участок надежно фиксируется упорами, а устройство переносится на другой участок. Так попеременно дом подымается на нужный уровень.
  • При применении двух подъемных механизмов они располагаются по одной стороне здания и поднимаются синхронно. Это позволяет уменьшить перекос конструкции. Алгоритм поднятия аналогичен использованию одного подъемника.
  • Синхронная работа 4 и более устройств позволяет поднять постройку быстро, максимально эффективно, безопасно. Попеременное поднятие за 1 цикл — не более 2—4 см. Для синхронизации следует использовать голосовое общение или профессиональное оборудование с синхронным поднятием.

Таким методом дом поднимается на высоту от 10 до 50 см, что вполне достаточно для замены фундамента или венца дома.

Как поднять дом собственными руками?

Поднять деревянное жилище можно посредством разного
количества подъемных агрегатов:

применение одного подъемного механизма. По
очереди перемещаются различные точки строения. Строго регламентируется смещение
в вертикальном направлении – не больше 50 мм. Предотвращаются необратимые
повреждения и деформации, как следствие перекос дверных и оконных конструкций,
образование трещин отделочного фасадного материала и нарушение целостности
стеклопакета. Приподнятая часть дома фиксируется посредством деревянных
брусьев, подъемник перемещается дальше. Последовательная работа позволяет
поднять строение на одинаковую высоту;
использование двух подъемников. Выполняется
правильная раскладка агрегатов, чтобы поднять и переместить дом по вертикали.
Обе точки в синхронном вывешивании не нуждаются

Поднять определенный участок
строения важно поочередно, предотвращая смещение здания в другую сторону от
подъемников и его сильную деформацию. Пошаговая инструкция выполнения работ
аналогична первому способу;
поднять дом можно четырьмя подъемными
устройствами

Манипуляции характеризуются синхронностью.

Отключение коммуникаций

В качестве предварительных манипуляций выполняется
отключение коммуникационных линий, подходящих к постройке. Сюда относятся
водопроводные, канализационные, газовые трубопровода и электрические кабеля.
Требуется разрезать (по возможности рассоединить) остальные трубы, подводимые к
домику. Они не дадут правильно поднимать деревянное здание, будут мешать. В
противном случае повышается риск сильного повреждения жилищу.

Отключение коммуникационных линий

Внимания заслуживает печь. Она располагается на автономном
фундаменте. Перед тем как поднять жилище, рекомендуется удостоверится в
свободном передвижении дымохода через кровлю.

Если котел располагается на поверхности пола, производится
отсоединение не нужных шланг и подводки. Если агрегат размещается на стене,
работе это не мешает.

Подготовительные мероприятия, стройматериалы и инструменты для подъема

Готовясь поднять дом на домкратах, необходимо выполнить подготовительные мероприятия:

  • произвести визуальный осмотр;
  • проанализировать сложность выполняемых работ;
  • оценить продолжительность ремонтных мероприятий;
  • выбрать метод перемещения;
  • подготовить строение к перемещению.

По внешним признакам несложно определить необходимость осуществления ремонтных мероприятий

Обратите внимание на следующие моменты:

  • наклон дома или перекос отдельных частей;
  • растрескивание уличной отделки и внутреннего покрытия;
  • частичную или полную усадку дома;
  • смещение части основания;
  • значительное разрушение опорного венца и фундамента.

Перед тем как поднять дом домкратом, необходимо выполнить расчет приблизительной нагрузки, которая приходится на каждый угол

Частичное или полное перемещение здания осуществляется с целью выполнения следующих восстановительных работ:

  • локального восстановления или капремонта фундамента;
  • предотвращения усадки постройки;
  • демонтажа прогнивших несущих брусьев по контуру строения;
  • устранения перекосов стен и проемов;
  • выполнения антисептической обработки деревянных конструкций;
  • устранения погрешностей, допущенных в процессе строительства.

Для принятия верного решения необходимо проанализировать ряд моментов:

  • вес строения. Домкрат для перемещения подбирается по грузоподъемности. Объем коробки здания необходимо умножить на плотность древесины, составляющую 700 кг/м3, затем прибавить массу крыши и облицовки. Полученное значение, умноженное на коэффициент 1.4, соответствует грузоподъемности устройства;
  • габариты постройки. При увеличенной длине здания, составляющей более 6,5 метра возможна локальная усадка деревянных брусьев или балок на участках стыковки. С целью недопущения перекосов при перемещении необходимо в районе сращивания закрепить элементы дополнительного усиления;

Прежде чем приступить к подъему дома, необходимо выполнить ряд подготовительных работ

  • особенности внутренней отделки. Значительно усложняют осуществление мероприятий по перемещению здания определенные виды внутренней облицовки. Листовой гипсокартон и традиционная штукатурка могут растрескаться под воздействием деформационных процессов. Для усиления с уличной стороны прибиваются доски толщиной 5 см;
  • характер грунта. Концентрация влаги в поверхностном слое почвы и его структура вносят определенные коррективы в строительные мероприятия. Домкрат под воздействием нагрузок может легко погрузиться в мягкий и влажный грунт. Использование металлических щитов и элементов из бетона позволяет увеличить опорную площадь;
  • предполагаемое смещение по вертикали. Конструктивные особенности грузоподъемного приспособления ограничивают длину выдвижение штока. Необходимая высота перемещения достигается путем постепенного подкладывания брусьев под опорную площадку устройства;
  • длительность производства ремонтных работ. Продолжительность мероприятий зависит от сложности ремонта. Рискованно нагружать шток грузоподъемного устройства на протяжении длительного периода. Необходимо применять прочные металлоконструкции в качестве временной опоры строения.

Подъем дома на удобное расстояние может производиться различным образом:

  • с использованием автомобильного крана. Грузоподъемное оборудование на колесном ходу применяется для подъема постройки с целью перемещения на другую территорию;
  • при помощи домкратов. Применение малогабаритных грузоподъемных устройств пользуется популярностью при необходимости перемещения легких строений по вертикали.

В случае если вы сомневаетесь в правильности установки домкрата, процесс подъема жилья стоит прекратить и поставить инструмент правильно

Решив осуществить подъем дома на винтовых или гидравлических опорах, произведите подготовку:

  • отключите подачу электрической энергии;
  • перекройте линии водоснабжения;
  • отсоедините канализационную магистраль;
  • выключите газовую подачу;
  • разберите пол вокруг печи или в зоне котла;
  • отсоедините газовый котел;
  • обеспечьте неподвижность коробки раскосами.

Для выполнения восстановительных мероприятий подготовьте:

  • домкрат, грузоподъемность которого соответствует расчетному показателю;
  • деревянные щиты, позволяющие увеличить площадь опорной поверхности;
  • стальные подкладки из толстого листового материала размером 25х25 см;
  • инструменты, необходимые для демонтажа опорной балки по контуру здания;
  • болгарку в комплекте с дисками для резки металла и древесины.

Подготовив инструменты и материалы, приступайте к подъему.

Если при подъеме произошел сдвиг дома вбок, установите домкраты на ту сторону, которая оказалась более низкой

Установка домкратов и правильное их положение

Прежде чем проводить замену основания под деревянным домом, следует разобраться с тем, как правильно установить домкраты. Установку их проводят под нижнее бревно, подкладывая под них доску или брус для большей прочности

Причём неважно, опирается домкрат на землю или бетонную поверхность, подкладка должна быть обязательно для придания приспособлению лучшей устойчивости

Под головку укладывают стальную пластину примерно 10х10 см. Также обрабатывают и то место на бревне, куда она будет упираться, делая его настолько ровным, насколько это представляется возможным

Важно следить и за уровнем гидравлического приспособления – оно должно располагаться строго вертикально. При малейшем наклоне работы останавливают и восстанавливают исходную позицию домкрата

Для контроля высоты подъёма в землю на одном из углов строения устанавливают рейку с разметкой на ней. Аналогичные отметки наносят и на сам угол. Во время подъема, основываясь на разнице показателей, определяют реальную высоту подъема.

Ценообразование и трудоемкость задачи

Цена на работы за подъем дома зависит от типа дома и его высоты.

Расценки:

1. Поднять каркасный дом 6х6 при наличии вскрытых полов и без внутренних опор – от 35.000 – 45.000р

2. Подъем брусового дома или из бревна 6х6 при наличии вскрытых полов и без внутренних опор – от 40.000 – 50.000р

3. Наличие веранды, крыльца и других пристроек – + 7.000 – 13.000р

4. Наличие близко лежащих грунтовых вод – + 7.000 – 13.000р

Подробнее ниже в таблице:

Стоимость работ: замена нижних венцов и пола.

Наименование работЕд. измер.СтоимостьНаименование работЕд. измер.Стоимость
Замена венцов брус 150х150м пог.от 1000рЗамена венцов брус 200х200м пог.от 1400р
Замена венцов бруса 250х250м пог.от 2000рЗамена венцов бревном пог.от 1500р
Демонтаж пола и лагм2от 100рМонтаж лагм пог.от 200р
Монтаж полам2от 600рБрус для лагм3от 8500р
Доска обрезнаям3от 8500рПоловая доскам2от 600р

Стоимость работ: ремонт фундаментов, подъем дома.

Наименование работЕд. измер.СтоимостьНаименование работЕд. измер.Стоимость
Демонтаж стен фунд. 0.4мм. пог.от 1000рУстройство отмостки шириной 0.8м с работой и материаламим пог.3500р
Демонтаж стен фунд. 0.6мм пог.от 2000рЗаливка фундамента насосом (без учета насосной станции)м3от 1000р
Замена фундамента на свайно-балочный, диаметр свай 0.25м, уширение 0.52м, глубина 1.8мм пог.от 7200рЗаливка фундамента без насосам3от 2500р
Замена фундамента на “росверк” h цоколя 0.6м, ширина ленты 0.4мм пог.от 7200рУстройство поверхностного дренажа при глубине траншеи 0.8мм пог.4000р
Ремонт, усиление фундаментам пог5000рБетон М300м3от 3500р

Сложность процесса подъема старого бревенчатого дома на фундамент заключается в опасности работы.

Если владельцы объекта заранее побеспокоились о предварительных этапах подготовки, то работа пройдет легче, быстрее и надежнее.

Рекомендовано оценить объект полностью – не всегда видимая проблема единственная.

Примерная цена дополнительных работ, следующая: Подъем и выравнивание заваленного угла – от 9000 р

Подъем/выравнивание стены большого дома — 20.000р. Демонтаж обшивки дома – от 200р м2. Подъем дома до 40 см – цена без дополнительного коэффициента. Подъем до 1 м – цена с доп. коэффициентом + 100%. Подъем двухэтажного дома из бревна – от 100 тыс. рублей.

На нашем сайте представлен ряд проектов срубов, например: https://www.domastroim.ru/category/proekty-domov/proekty-srubov-domov-ploshhadyu-svyshe-200-kv-m/ Или вы можете посмотреть все цены на срубы. Вы можете посчитать нужный вам дом или баню с максимальной точностью, используя наш калькулятор стоимости сруба. Для того, чтобы заказать и купить сруб, звоните:

  • Вологда (911) 502-03-67
  • Москва (495) 532-74-09, (903) 243-10-51

Подготовка материалов и инструментов

Для того чтобы поднять дом и залить новый фундамент, вам потребуется подготовить:

  • механические или гидравлические домкраты;
  • цемент;
  • гранитный гравий;
  • доски;
  • арматуру;
  • песок.

Для небольшого деревянного дома понадобятся домкраты грузоподъемностью от 5 тонн в количестве 4-х штук минимум. Для приготовления бетона следует подготовить цемент повышенной прочности. Для этой же цели понадобится щебень или гранитный гравий средней фракции. Перед тем как поднять старый дом и залить фундамент, необходимо подготовить все материалы. Для заливки нового основания понадобится арматура, толщина которой составляет от 10 до 12 мм. Лучшим вариантом станет 14-миллиметровый прут. Для устройства опалубки понадобится фанера или доски.

Этап подготовительных работ для поднятия дома домкратом

Прежде чем приступить к подъему дома, необходимо выполнить ряд подготовительных работ. В первую очередь в грунт у каждого угла дома забивается по две рейки. Для выполнения следующих действий вам потребуется применение гидравлического уровня. Особенностью данного приспособления является резиновый шланг, концы которого соединяются со стеклянными трубками, их длина составляет около 200 – 250 мм. Для работы с уровнем подобного типа в шланг с помощью воронки заливается вода (для удобства жидкость можно подкрасить, воспользовавшись обычной марганцовкой). Уровень воды в трубках должен быть одинаковым.

При помощи гидравлического уровня на каждой из реек отмечается высота, на которую будет выполняться подъем дома. С этой целью одна трубка крепится (привязывается) к рейке. Тем временем вторая трубка прикладывается к остальным рейкам, после чего ставятся отметки. При этом необходимо возвратиться к трубке, которая находится в неподвижном положении, и сверить уровень жидкости. В случае несовпадения уровней можно сделать вывод, что шланг содержит воздушные пузыри. Как вы понимаете, для работы такое приспособление непригодно.


Схема подъема дома с помощью двух домкратов: 1 – рейка с отметкой высоты подъема; 2 – фундамент.

Для того чтобы исправить сложившуюся ситуацию, вам потребуется ровная площадка, имеющая небольшой наклон. После того как приспособление вновь будет заполнено водой (опять же с помощью воронки), обойдите дом, выставляя на забитых в грунт рейках отметки. После чего вернитесь к зафиксированной трубке. При этом проверка совпадений уровней реек является обязательным условием. Если вы случайно разлили жидкость из трубки, процесс необходимо продолжить. В противном случае все последующие работы, связанные с подъемом дома, могут быть выполнены неправильно.
