Этапы ремонта в новостройке с нуля

Материалы для отделки

Ремонт квартиры с нуля в новостройке имеет свои особенности. новый дом на протяжении нескольких лет будет «усаживаться», будет происходит подвижка фундамента, стен, перекрытий. Все эти подвижки влекут за собой появление трещин, а они могут повредить финишное покрытие. Поэтому есть совет: использовать не самые дорогие отделочные материалы, которые не жалко будет через три-четыре года заменить новыми, более качественными.

Выбор материалов — сложная задача

Плитку на стены и пол часто кладут в кухне, причем стараются выбрать наиболее привлекательные коллекции, которые стоят немало. Выхода два. Первый — вместо кафельного фартука на кухне использовать пластиковый или мебельный щит, а на пол уложить пока линолеум. Второй, класть плитку, но иметь какое-то количество про запас, для замены лопнувших плиток. Ведь не факт, что через три-четыре года та же коллекция будет еще выпускаться. Да даже если и так, то цвет подобрать один в один вряд ли удастся.

Пошаговый план действий

Я не буду углубляться в каждую мелочь, иначе обсуждение затянется

Вместо этого, сконцентрирую внимание на главных советах. Ознакомившись с материалом, вы узнаете, с чего начинать ремонт, чтобы он завершился быстрее, ведь успех зависит от правильной последовательности действий

  • Составьте план ремонта. Станет основой для дальнейших действий. Подумайте, в каких помещениях, и какого характера нужны проходить работы. Ремонт может быть капитальным или косметическим. Первый тип предусматривает выравнивание стен и потолков, перепланировку, настил полов, а второй сводится к замене отделки.
  • Просчитайте смету. Ремонт сопровождается материальными затратами, поэтому смета – первое после планирования, что рекомендуется сделать. Подсчитав расходы, получите сумму, которая понадобится на ремонт. Она зависит от типа и качества стройматериалов. Величина затрат определяется результатом, который стремитесь получить.
  • Подберите инвентарь и материалы. Если нет доверия к мастерам по ремонту квартир и планируете все сделать собственноручно, вооружитесь набором шпателей, наждачной бумагой, молотком, валиками и прочими строительными приспособлениями. Купите штукатурку, шпаклевку и грунтовку.
  • Подготовьте помещения. Снимите полки, люстры и светильники, вынесите мебель, будь то диван или стенка. Если такой возможности нет, предметы мебели оставьте в сторонку и накройте брезентом, пленкой или материей.
  • Двери и проемы. Если ремонт запланирован в одном помещении, межкомнатные двери и проемы закройте, используя влажные тряпки. В результате пыль не проникнет за пределы помещения.
  • Работа с потолком и стенками. С поверхности удалите старую отделку: краску, побелку, обои. С помощью наждака и шпателя сделать это несложно. Работайте с использованием защитных средств, в числе которых очки и респиратор. Если возникнут трудности со снятием обоев, намочите теплой водой.
  • Шпатель и молоток. Для удаления неровностей, краски и бугорков используйте шпатель и молоток. Окрашенную поверхность обстучите молотком и зачистите шпателем. В случае возникновения трудностей краску обработайте растворителем. Для удаления побелки используйте шпатель и воду.
  • Грунтовка. После удаления старой отделки, поверхности обработайте грунтовкой. После высыхания, выбоины и глубокие щели заделайте штукатуркой. Для устранения мелких углублений подойдет шпаклевка. После высыхания, поверхность зачистите с помощью наждачной бумаги и вновь пройдитесь грунтовкой.

Видео инструкции

С помощью инструкции вы легко подготовите жилье к другим ремонтно-отделочным работам, которые преобразят интерьер. Если намереваетесь воспользоваться услугами ремонтной бригады, рекомендую завершить подготовительный этап самостоятельно, чтобы сэкономить кругленькую сумму.

Материалы для отделки

Ремонт квартиры с нуля в новостройке имеет свои особенности. новый дом на протяжении нескольких лет будет «усаживаться», будет происходит подвижка фундамента, стен, перекрытий. Все эти подвижки влекут за собой появление трещин, а они могут повредить финишное покрытие. Поэтому есть совет: использовать не самые дорогие отделочные материалы, которые не жалко будет через три-четыре года заменить новыми, более качественными.

Выбор материалов — сложная задача

Плитку на стены и пол часто кладут в кухне, причем стараются выбрать наиболее привлекательные коллекции, которые стоят немало. Выхода два. Первый — вместо кафельного фартука на кухне использовать пластиковый или мебельный щит, а на пол уложить пока линолеум. Второй, класть плитку, но иметь какое-то количество про запас, для замены лопнувших плиток. Ведь не факт, что через три-четыре года та же коллекция будет еще выпускаться. Да даже если и так, то цвет подобрать один в один вряд ли удастся.

Работы, противопоказанные в первый год эксплуатации жилья

Усадка нового дома зависит от материала, из которого он был построен.

Монолитные дома в общем случае минимально проседают целиком вниз без деформации его отдельных частей. Это при условии, что дом построен с учетом пролегания грунтовых вод и толщины фундамента. Часто объекты в монолитных домах сдаются без отделки, в них отсутствуют даже несущие стены. Зато такую квартиру можно свободно планировать в соответствии со своими предпочтениями.

Усадка новостройки может длится несколько лет

Кирпичные дома просаживаются несколько лет. В первый год будут усыхать цементные швы. Для отделки в таком доме необходимо выбирать эластичные элементы: винил, силикон, акриловые краски. Полы в таком доме практически не деформируются, но штукатурка может потрескаться и расслоиться.

Панельные дома отличаются быстрым сроком усадки, обычно это происходит в течение года. Так как применяются панели, стены могут отойти только в местах стыков. Пол будет больше всего менять свою структуру, поэтому не рекомендуется укладывать плитку и дорогое напольное покрытие. Материалы желательно использовать гибкие: линолеум, ламинат, ковролин.

В первое время не стоит укладывать дорогое напольное покрытие

Когда можно проводить ремонтные работы в новостройке

Прежде чем приступить к ремонтным работам в новой квартире, необходимо учесть одну особенность, свойственную всем новостройкам. В первые годы после возведения все здания дают усадку, что отражается на состоянии элементов конструкции. Возможно образование трещин на потолках и стенах, а если дом блочный, то и на месте стыков панелей. Если провести капитальный ремонт в новостройке до завершения усадки здания, то все затраты на строительные и отделочные материалы будут напрасными.

Прежде чем проводить дорогой ремонт с нуля, лучше дождаться полной усадки здания

Чтобы избежать этого, специалисты рекомендуют провести минимальные ремонтные мероприятия и лишь спустя 1,5−2 года довести отделку квартиры до желаемого состояния. Подобный подход позволит заранее распланировать все этапы будущих отделочных работ, с учётом выявленных в процессе эксплуатации недоработок, определиться с исполнителями и заготовить все необходимые строительные и отделочные материалы.

В первую очередь при капитальном ремонте квартиры в новом доме следует выполнять самые энергоёмкие, шумные и грязные работы, а именно:

  • монтаж или демонтаж внутренних перегородок (перепланировка);
  • электромонтажные работы;
  • прокладка различных коммуникаций и установка сантехнического оборудования;
  • стяжка полов и выравнивание стен;
  • установка навесных или натяжных потолков (при выборе данных типов конструкции);
  • устройство системы «тёплый пол».

Монтаж каркаса гипсокартонной межкомнатной перегородки

С чего начать?

Подготовка

Порядок ремонта в новостройке, как и в жилье, которому исполнилось уже много лет, в принципе, один и тот же. Всегда начинают с самых грязных и пыльных работ: снос и перенос стен и перегородок, удаление черновой отделки, выполненной строителями, монтаж окон, стяжка пола, разводка труб и электропроводки.

Закончив с этой частью, вывозят мусор и переходят к черновой отделке помещения, которая заключается в оштукатуривании и шпатлевке стен и потолка. Только выровняв поверхности можно переходить к чистовой отделке — наклеиванию обоев, панелей, плитки.

Нарушение данной последовательности ремонта квартиры в новостройке чревата увеличением количества строительного мусора в вашем доме, а также переделыванием уже выполненной части работы.

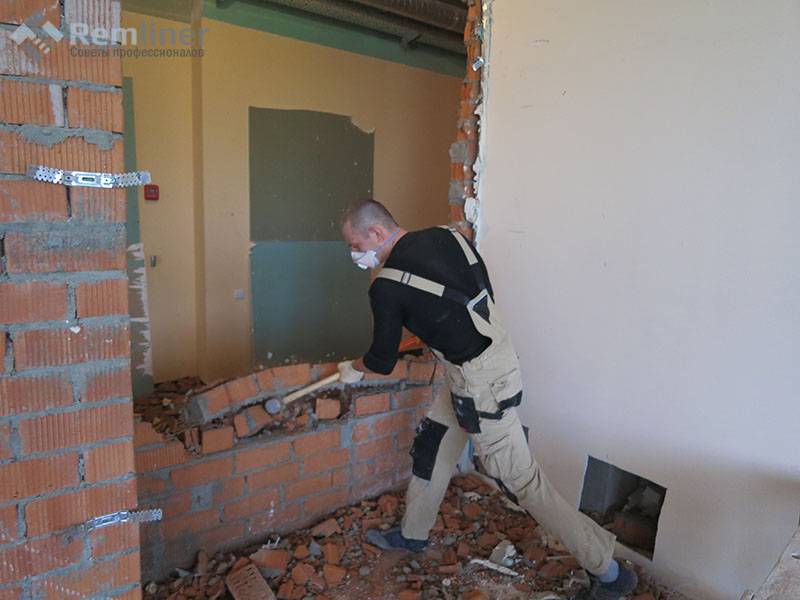

Демонтаж стен

Демонтаж стен и перегородок — не такое уж частое явление в новостройках. Хотя многие хозяева квартир, критически осмотрев планировку нового жилья, решаются все изменить по-своему. Перед тем как приступить к слому стен, стоит согласовать свои действия с БТИ.

Снос несущей стены в результате может привести к серьезным последствиям для всего многоэтажного дома. Были случаи, когда по этой причине сооружения полностью или частично рушились.

Если есть необходимость демонтажа несущей стены или создания в ней проема, необходимо усилить конструкции. Это делают посредством сварных металлоконструкций из арматуры или уголка. Поскольку эта работа требует точных расчетов и профессиональных навыков, а также имеет повышенный уровень опасности, доверить ее стоит специалистам.

Все проще с межкомнатными перегородками. Демонтировать их можно своими руками.

Последовательность демонтажа:

  • Если квартире уже проведена электропроводка, необходимо все обесточить.
  • Подберите оборудование, вам могут пригодиться отбойный молоток, углошлифовальная машина, кувалда, лом, молоток, скарпель, всевозможные скребки.
  • Найдите заранее машину, которая вывезет мусор.
  • Приобретите респиратор и специальные очки.
  • Удалите плинтус, лепнину и другие элементы декора.
  • Как правило, межкомнатные перегородки выкладываются из кирпича. Их демонтаж производится сверху вниз, ряд за рядом. Если вы работаете кувалдой или ломом, удары по стене лучше наносить с середины, постепенно расширяя дыру.
  • Если демонтируются стены, разделяющие туалет и ванную (между ними обычно бывает деревянная арматура), их стоит предварительно смочить водой, чтобы избежать большой запыленности. Деревянные распорки можно распилить.

Монтировать окна, по понятным причинам, стоит после того, как стены демонтированы или в них созданы проемы. Для этого обрабатывают проём огнезащитным составом, делают в них разметку, теплоизолируют посредством монтажной пены. Стеклопакеты крепятся в оконном проеме при помощи штапиков.

Как сделать ремонт в новостройке, не выполнив стяжку пола? Конечно, никак. Плиты пола ровные только с одной стороны той, которая является потолком у соседей снизу. Для этого с помощью водяного уровня замеряют высоту пола, после чего выполняют стяжку раствором из пескобетона. Сегодня цена на стяжку пола варьируется от 300 до 450 руб. за м².

Разводка водопроводных труб — работа, которую также можно выполнить самостоятельно в квартире в целом и ремонтируя ванную своими руками в частности. Для этой цели выбираются не металлическая и металлопластиковая арматура, а берутся трубы из полипропилена. На них удобнее наносить резьбу с помощью штапика, они легче режутся, подгибаются.

Выбирая между более дешевой проводниковой и более надежной коллекторной разводкой, отдавайте предпочтение второй. Ведь вода будет очень легко перекрываться в случае выхода из строя любых сантехнических приборов. Впрочем, при тройниковой разводке эта проблема решается посредством монтажа запорных кранов около сантехники.

Монтаж электропроводки

При монтаже электропроводки стоит руководствоваться следующими соображениями:

  • Все счетчики, розетки и выключатели должны быть доступны.
  • Выключатели располагаются в районе двери, на высоте не менее 1,5 м.
  • Розетки монтируются в тех местах, где планируется установка электроприборов.
  • Высота розеток над уровнем пола составляет от 0,5 до 0,8 м.
  • Количество розеток в квартире — по 1 на 6 м².
  • Провода при монтаже электропроводки устанавливают только вертикально или горизонтально, но никак не по диагонали.
  • Места расположения каждого провода должно быть зафиксировано на заранее подготовленном плане электропроводки.
  • Все соединения и ответвления проводов помещаются в изоляционные короба.

Выполнив все основные этапы ремонта квартиры в новостройке, можно переходить к оштукатуриванию, шпатлевке и чистовой отделке помещения.

Выполнение черновых операций

Застройщик может выполнить черновую стяжку и оштукатуривание перегородок. Далее следует проводить чистовую отделку. Но предварительно уберите весь строительный мусор, наплывы бетона, штукатурки. Проверьте, насколько стены ровные. Вполне возможно, что придется счищать или срезать излишки материала.

Работа достаточно грязная. Приготовьте заранее и большое количество мешков для мусора, респираторы. Окна в процессе уборки лучше не закрывать, даже зимой.

Далее переходите к самому продолжительному этапу — заливке бетонной стяжки. Предварительно:

  • заделайте дыры между плитами при наличии таковых;
  • выведите межкомнатные перегородки в местах их постоянного размещения. Речь идет не о легких гипсокартонных конструкциях, а о стенах из кирпича или пеноблоков. Если перегородки уже есть, проверьте наличие/отсутствие трещин, сквозных дыр.

На пол сначала укладывается армирующая сетка. Сверху заливается песко-цементная смесь в пропорции 1 часть цемента х 2 части щебня мелкой фракции х 3 части карьерного или речного песка, тщательно просеянного. Воду лучше брать не водопроводную, а питьевую, чтобы не менялся химический состав бетонной смеси. Стяжка не должна быть слишком жидкой.

Полное застывание и набор прочности произойдет через 28 дней. Тогда СНиП разрешает приступать к кладке плитки, линолеума или ламината. Ходить по новой стяжке допускается через 4-5 дней. Искусственно ускорять процент просушки не рекомендуется. Идеальные условия для просушки:

  • влажность до 70%;
  • температура не выше 250С при отсутствии сквозняков и прямых солнечных лучей.
  • Стандартную цементную стяжку можно заменить гипсовой, но не в ванной комнате или кухне. К дальнейшей работе стяжка будет готова через неделю, а ходить по ней допускается уже через 4-5 часов.

Планирование

Действовать следует поэтапно.

Закупка материалов

Необходимо заранее продумать, где будут храниться стройматериалы и сантехника, хватит ли средств на их закупку и оплату услуг строительной фирмы, долго ли идет заказ. Делая заказ из Европы, нужно рассчитать время, которое он проведет в пути. В августе все европейские фирмы закрываются. Их сотрудники уходят в отпуск, поэтому время ожидания в конце лета значительно увеличится.

План перепланировки

Если предстоит перепланировка, ее также вносят в график. Разработка и согласование проекта могут занять несколько месяцев. В каждой области действует региональное законодательство, уточняющее список запрещенных мероприятий. В Москве таким документом является Постановление № 508 ПП «Об организации переустройства и (или) перепланировки жилых и нежилых помещений в многоквартирных домах». Их изучение — это именно то, с чего следует начать ремонт в новостройке. Когда работы начнутся, желательно воздержаться от спонтанных решений — они могут оказаться как минимум незаконными. Необходимо пошагово спланировать все свои действия и сделать это заранее.

Чего нельзя делать по закону

  • Установка оборудования, оказывающего влияние на потребление ресурсов в соседних помещениях.
  • Полный или частичный снос вентиляционных каналов.
  • Перенос отопительных приборов, подключенных к стояку, на балкон или лоджию.
  • Подключение системы теплого пола к трубам ГВО или центрального отопления.
  • Прокладка каналов в панелях и межпанельных швах. Допускается штрабление в слое штукатурки. Стены из кирпича под запрет не попадают, но они могут быть сильно изношены. Перед штраблением необходимо провести их обследование. Для этого понадобится специальное оборудование, которым располагают инжиниринговые организации.
  • Расширение санузла за счет жилых помещений.
  • Устройство проемов без согласования проекта. Их нельзя делать в колоннах, в межпанельных швах и других местах, где стыкуются сборные элементы.
  • Ослабление несущих конструкций, создание условий, при которых они испытывают нагрузки сверх допустимых. В зданиях типовых серий перегородки лучше делать из гипсокартона – кирпич может оказаться слишком тяжелым. Если планируется увеличить нагрузку, желательно сначала провести обследование несущих конструкций. В старых постройках они значительно ослаблены. Причиной тому — возраст, износ и незаконные перепланировки.
  • Самовольное устройство лоджий, балконов, создание фундамента под ними, даже если они предусмотрены проектом. Также запрещено их объединение с внутренними помещениями.
  • Перепланировка в подъезде, на чердаке и в подвале, если они являются общедомовой собственностью. Подобные работы допускаются только с согласия всех жильцов;
  • Объединение комнаты с кухней, если в ней установлена газовая плита. Между ними обязательно должна быть плотно закрывающаяся дверь.
  • Изменения внешнего вида фасада, если здание является памятником архитектуры. В домах типовых серий любые изменения согласовываются в государственных инстанциях.
  • Устройство более одной антресоли в помещении.
  • Установка на антресоли кухонных плит и сантехники.

Производим вычисление объема материала на дом

На фото – строительство дома из пенобетона.

Теперь рассмотрим, как рассчитать количество пеноблоков на дом, размерами 8 на 10 метров.

  1. В первую очередь расчет количество пеноблоков опирается на размеры будущей постройки:
  • Размеры стен – 8 х 10 м.
  • Длина внутренних перегородок составляет 13 м.
  • Трехметровые потолки считаются своеобразным стандартом для частных домов, потому мы будем в подсчетах придерживаться этой высоты.
  • Толщина стороны конструкции зависит от используемого стройматериала.В нашем случае:
    • Внутренние – 20 см.
    • Наружные – 40 см.
  • Дверные и оконные проемы:

    • Входная дверь будет иметь стандартные размеры 2 х 0,9 м.
    • 5 окон, размеры которых составляют 1,2 на 1,8 м.
    • Межкомнатные двери, имеющие стандартные размеры (0,8 на 2 м) – 3 штуки.

План одноэтажной постройки.

  1. Теперь определяем размеры блоков, которые будут использоваться при проведении работ. Внутренние стены будут выложены из материала с параметрами 20 на 30 на 60 см, а внешние – 20 на 40 на 60 см.
  2. Рассчитываем несущие конструкции:
  • Сначала необходимо высчитать периметр внешних перегородок: (8 + 10) х 2 = 36 м.
  • Рассчитываем общую площадь перегородок, умножая периметр на высоту. При этом технологические отверстия не учитываются: 36 х 3 = 108 м2.
  • Теперь необходимо рассчитать площадь технологических отверстий для того, чтобы получить действительно точные показания:

    • Определяем площадь окна, умножая его длину на высоту. Получаем 2,16 м2. Поскольку наш проект содержит пять окон, то находим общую сумму.
    • Аналогичным образом определяем площадь входной двери. Она равна 1,8 м2.
  • Общая площадь проемов рассчитывается следующим образом: 1,8 + 10,8 = 12,6 м2.
  • Чтобы получить «чистый» результат, вычитаем площадь отверстий из полученного общего числа: 108 – 12,6 = 96,4 м2.
  • Высчитываем число строительных блоков.Для этого необходимо знать размеры стройматериала и толщину пеноблочной стены.
    • Для возведения домика 8 на 10 метров достаточно толщины кладки в один блок, то есть, 0,4 метра. Теперь высчитываем, сколько материала необходимо для возведения перегородки: 0,2 умножить на 0,6 = 0,12 м2.
    • Для того чтобы рассчитать объем, вам необходимо произвести следующие вычисления: 96,4 / 0,12 = 803 шт.
  • Для вычисления кубатуры вам следует произвести такие действия:

    • Определяем объем одного элемента посредством перемножения его сторон: 0,4 х 0,2 х 0,6 = 0,048 м3.
    • Определяем, сколько пенобетона находится в кубометре: 1 / 0,048 = 20,8
    • Теперь делим сумму блоков, необходимых для возведения здания на их сумму в кубометре: 803 / 20,8 = 38,6 м3.

На фото – кубический метр стройматериала. Само собой, количество пеноблоков на поддоне зависит от параметров стройматериала, о чем следует проконсультироваться с представителем завода-изготовителя или фирмы-поставщика.

  1. Осуществляем подсчет материала для обустройства внутренних перегородок:
  • Вычисляем общую площадь межкомнатных стен: 13 х 3 = 39 м2.
  • Высчитываем суммарное число параметров всех проемов. Одна дверь – 0,16 м2 (2 х 0,8). Поскольку межкомнатных дверей 3 штуки, то умножая 0,12 на 3, получаем 4,8 квадратных метров.
  • Теперь определяем площадь внутренних перегородок: 39 – 4,8 = 34,2 м2.
  • Определяем площадь блока, который используется для возведения внутренних перегородок: 0,3 х 0,6 = 0,18 м2.
  • Теперь мы можем рассчитать сумму единиц, необходимую для обустройства внутренних перегородок: 34,2 / 0,18 = 190 шт.
  • Для определения кубометров пенобетона производим вышеописанные действия:

    • Перемножаем величины: 0,2 х 0,3 х 0,6 = 0,036 м3.
    • Определяем сумму единиц в кубометре: 1 / 0,036 = 27,7 штук.
    • Теперь определяем, сколько кубометров материала потребуется нам для проведения работ: 190 / 27,7 = 6,9 м3.

Аналогичным образом вы можете рассчитать количество пеноблока на гараж или любую другую постройку. Зная количество пеноблоков в поддоне, можно заказать материал прямо у завода-изготовителя в нужном количестве, однако в таком случае вам придется потратиться на его доставку.

Доставка стройматериала к месту строительства.

Бригада или отдельные специалисты

Самостоятельный ремонт квартиры с нуля в новостройке потребует много времени. Если у вас оно в запасе есть — не проблема. Если хочется быстрее въехать в новое жилье, придется нанимать строителей. Вот тут часто возникают вопросы. Кого нанять для ремонта в новостройке — бригаду, которая обещает сделать все «под ключ» или отдельных специалистов для каждого вида работ? Этот вопрос уже обсуждался сотни раз, но прийти к единому мнению так и не удалось. У обоих вариантов есть свои сторонники. Чтобы вы могли определиться, коротко о достоинствах и недостатках обоих решений.

Стадии ремонта в квартире сменяют одна другую

Под ключ?

Если нанять бригаду, которая будет делать все работы от начала и до конца, не факт, что вас устроит качество их работ. Все обещают качество и скорость, но мало кто действительно делает все работы на должном уровне. Очень часто приходится договор расторгать и искать, кто будет доделывать/переделывать. Эта задача еще сложнее чем поиски первой бригады: никто не хочет исправлять чужие ошибки. Это долго и хлопотно. Это минусы.

Найти бы хорошую бригаду

Плюс такого решения: нанятые люди отвечают за все этапы работ, вплоть до финишной отделки (если вы так договорились). Если что-то не нравится, можно попытаться заставить переделать, но лучше контролировать каждый этап работ. Второй положительный момент: ремонт продвигается быстрее, так как не надо искать исполнителей на каждую новую работу. Это плюсы.

Еще момент организационного плана. Составляя договор, прописывайте стоимость каждого этапа работ. Тогда при расторжении вы точно будете знать, сколько платить. Иначе вам начнут доказывать, что сделана большая часть, а осталась ерунда.

Спецы на выполнение отдельных видов работ

Если вы решите нанимать отдельных специалистов для каждого этапа работы, сложно предсказать конечный результат. Так как надо выполнить определенный объем работ и уйти, есть вероятность того, что слишком стараться работники не будут. И каждый следующий специалист может сказать (и обычно говорят), что ошибок наделали до него и требовать за их исправление дополнительную оплату. Выход тут один: постоянный и жесткий контроль на всех этапах работ, четкое оформление договоренностей с прояснением того, что вы хотите иметь по их окончании.

Результат не гарантирован

Если какие-то работы не делать самостоятельно, то суммарные затраты на оплату работ отдельными специалистами получатся больше. Но плюс такого решения — вы можете «растянуть» траты по времени. Появились деньги — сделали некоторый объем работ.
